菲律宾GNPD电厂码头项目二期卸船机成功滚装上岸

发布时间:2020-01-15来源:海外院

1月7日,公司承建的总承包项目菲律宾GNPD 2×660MW 燃煤电站配套码头二期工程的两台额度能力1750t/h桥式抓斗卸船机成功滚装上岸并安装牵引落轨就位。项目的4台卸船机均已安装就位,接下来将进入卸船机、皮带机等工艺设备联动试运行、调试阶段。

本项目位于菲律宾巴丹半岛南端开敞海域,日常风、浪均较大,且码头面高出海平面约10米,采用传统的卸船机整机运输船型干舷高度难以满足上岸要求。加上项目现场天气变化迅速,运输船型吨位变小更易受风浪影响,造成卸船机滚装上岸任务艰巨、技术难度较大。针对上述情况,现场项目部协同设备制造商制定了一套有针对性的、详尽的整机上船、运输和卸船方案。为确保滚装上岸过程安全,消除安全隐患,在滚装作业前,GNPD项目部同设备制造商现场技术人员进行了安全技术交底,从每一个细节入手积极分析并做好各项准备工作和安全应急预案,确保滚装上岸过程顺利进行。

2019年12月31日,半潜船“泰安口”号承载着2台卸船机顺利靠泊码头。经过近4天紧张、忙碌的准备,以及时刻观察风速,充分利用风力较小的窗口期,1月4日上午11时首台卸船机整机滚装成功上岸。随后的1月6日下午5点第二台卸船机开始滚装上岸。经过一夜的奋战,1月7日上午11时,第二台卸船机成功落轨。目前,为期7天的卸船机整机滚装上岸工作全部结束,项目部又完成了一个里程碑事件,同时拉开了确保业主2020年1月25日顺利卸煤“赶工月”的序幕。

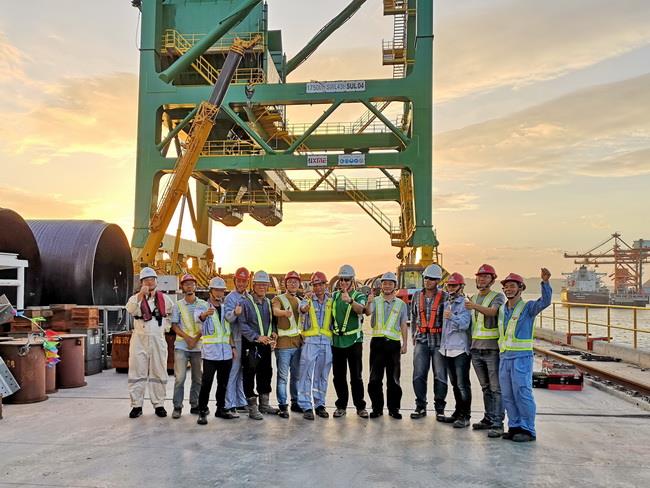

卸船机成功滚装上岸
