东华公司承监的江苏如东H5#海上风电场工程顺利完成75台风机吊装

发布时间:2021-10-13来源:党工部

8月10日凌晨3时26分,随着58#风机最后一片叶片安装的顺利摘钩,江苏如东H5#海上风电场项目75台风机顺利吊装完成,标志着江苏如东H5#海上风电场工程主体工程即将完成,仅剩下3个回路35KV海缆未敷设。

江苏如东H5#海上风电场工程是南通地区首个海上风电项目。项目总装机容量300MW,离岸距离约48km,共布置75台4MW风电机组、配套一座220kV海上升压站及一座陆上集控中心,总投资约55亿元,项目。全部投产后年上网电量约9.4亿千瓦时,年可节约标煤29万吨,减排二氧化碳72万吨、二氧化硫313吨,实现利润超亿元,将助力实现“碳达峰碳中和”。

本工程自2019年12月28日开工建设以来,东华公司项目监理部监、帮结合,与各参建单位紧密配合,攻坚克难,克服海上施工难度大、海况复杂、运输难的问题,台风、季风、涌浪、盐雾、强装潮等不利天气因素,以及疫情带来的冲击和影响,始终以高昂的精神面貌和满腔的热情投入到工程的建设中。东华公司项目监理部以高度的责任感、科学严谨的工作作风,实现了项目零事故的安全目标,以优良的施工质量和安全品质使风机吊装主体工程顺利完工,彰显了东华公司项目监理部在“保电价,抢装潮”影响下,敢打硬仗的优秀品质,赢得了业主高度评价。

工程项目75台风机的保质量安全顺利吊装完工,为9月底江苏如东H5#项目风机全容量并网发电奠定了坚实的基础。目前海上仅剩下3个回路35KV海缆工程正在紧张、安全、有序地施工中。

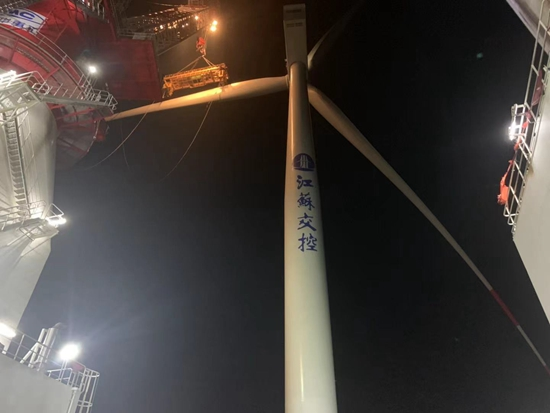

最后一台风机安装

项目人员吊装完成合影
